安徽分公司合肥肥东晶英100MW/200MWh储能电站提前4天并网

发表日期:
2025-09-28 09:48:00
阅读数:
200

安徽讯(通讯员 李小春、杨文杰)9月26日,随着并网柜断路器合闸指令下达,安徽分公司合肥肥东晶英100MW/200MWh储能电站项目顺利实现全容量并网发电,比原定9月30日的并网目标提前4天,赢得了投资方的高度赞许。

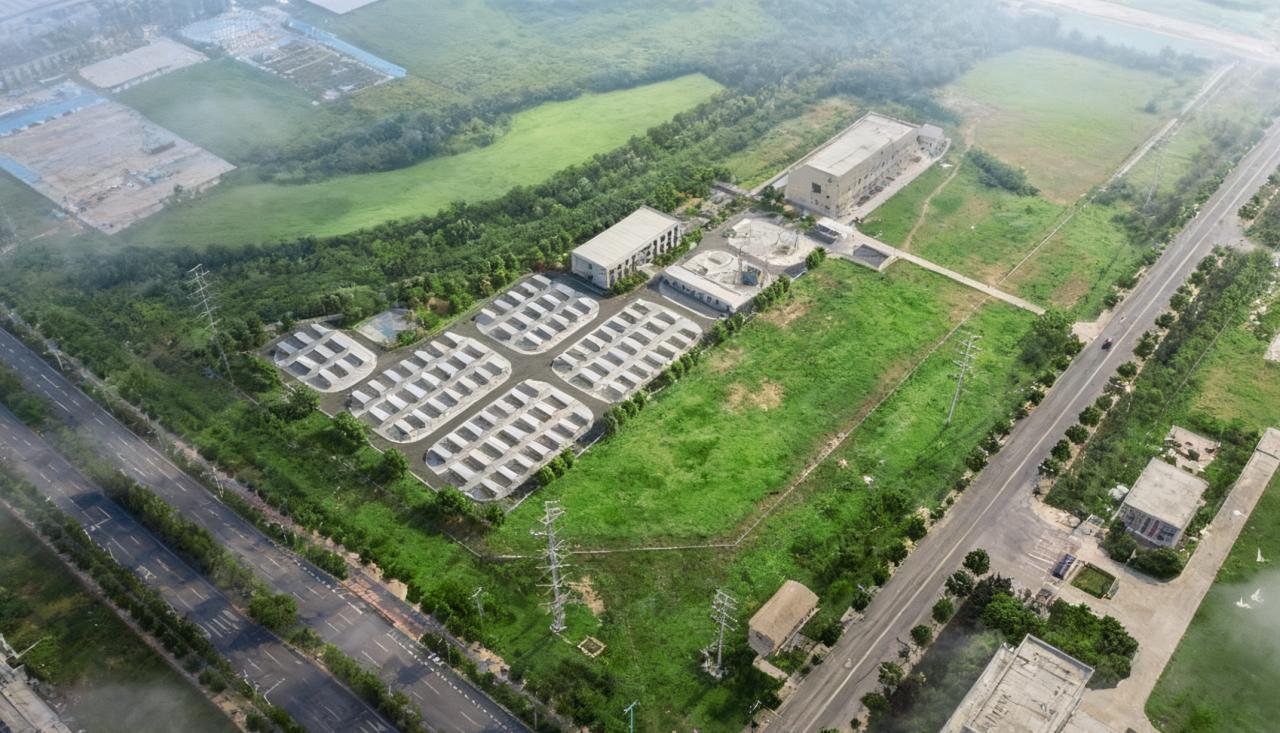

该项目作为合肥市2025年重点建设工程项目(第一批)及合肥市首个电网侧集中式储能电站,总投资1.6亿元,总占地面积8332.62平方米,建设内容包括100MW/200MWh储能区和110KV升压站区。项目自5月15日开工,建设团队不到120时间,精准施策攻坚克难高效联动的现场管控体系保障积极攻克夏季高温、雨季施工、交叉作业密集等多重挑战顺利完成施工任务在技术创新方面,项目部大力推广运用“智慧监测系统”等先进技术,并采用系统集成度高、安装维护便捷的一体化集装箱设计方案。项目由22套标准化5MW/10MWh储能单元构成,相当于为电网配备了一个巨型“充电宝”。其投运后,将通过“削峰填谷、平滑输出”的运行模式,有效解决新能源发电的随机性和波动性问题,显著提升电网调节能力和绿电消纳水平,极大地赋能合肥循环经济示范园区的企业生产,助推地方产业绿色低碳发展。

目前,项目部正持续推进竣工验收等后续工作,计划于11月底完成并网涉网试验后转入商业运营。项目团队将继续秉持“一流 创新 诚正 奉献”的企业精神和精益求精的理念,站好“最后一班岗”,确保项目圆满收官,为区域绿色能源高质量发展助力。
